Вот уже и зима на пороге. Улицы заметает снег. В такую погоду совсем не хочется покидать свой уютный дом… Но рабочие на стройплощадках «Вишневой горки» продолжают работать  - в ветер и холод – для того, чтобы подарить новоселам радость, тепло и уют.

Давайте узнаем, что изменилось на стройках нашего экорайона с конца сентября по конец октября.

Дом 5 (стр)
Заканчивается монтаж коробки;
Выполняется устройство перегородок из пазогребневой плиты;
Выполняются сантехнические и электромонтажные работы;
Завершается монтаж окон.

Дом 18 (стр)
Завершается устройство фундамента дома.

Дом  21 (стр)
Выполняются сантехнические и электромонтажные работы;
Завершается монтаж окон.

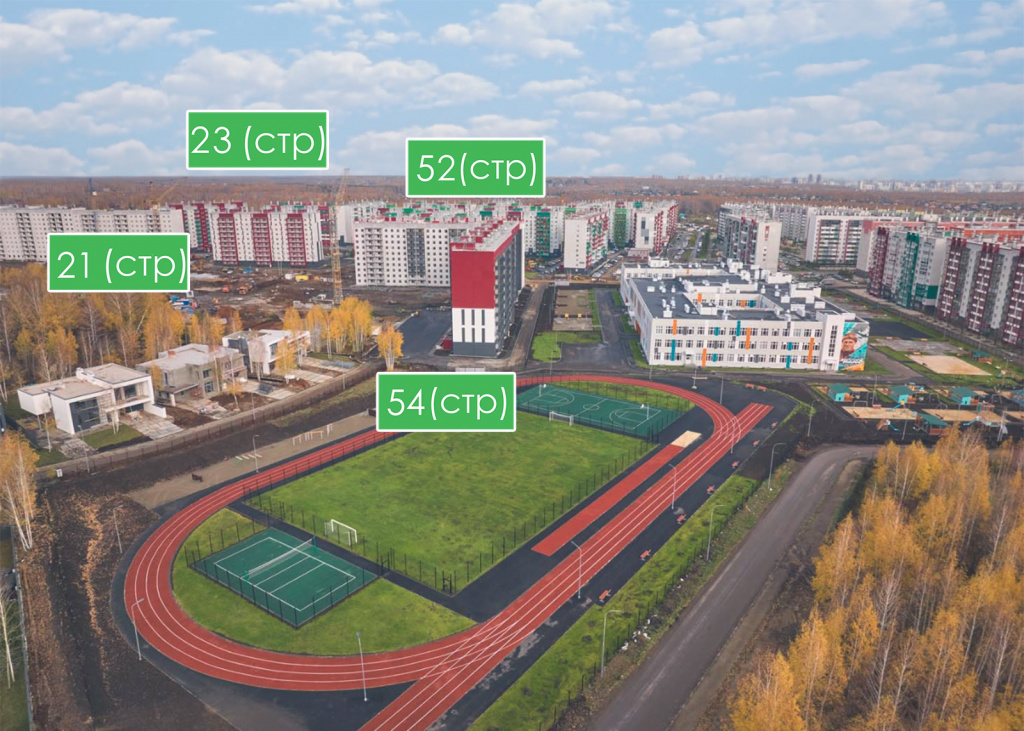

Дом 23 (стр) – ул. Олимпийская 6
Выполняются работы по благоустройству;
Все квартиры в этом доме проданы.

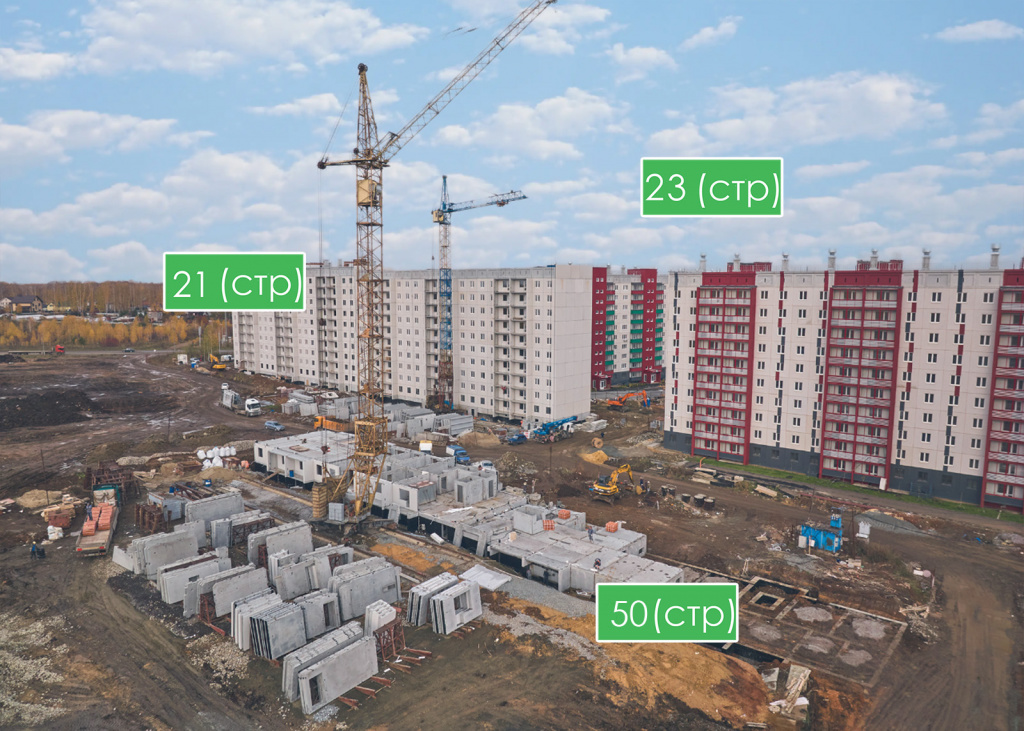

Дом 50 (стр)
Начат монтаж коробки здания.

Дом 51 (стр)
Выполняются работы по разработке котлована;
Готовится отсыпка основания под монтаж фундамента

Дома 52, 52а (стр)
Завершаются работы по остеклению балконов;
Продолжаются  электромонтажные и сантехнические работы;
Выполняется черновая отделка квартир;
Выполняется монтаж лифтового оборудования;
Начата окраска фасадов;
Выполняются работы по благоустройству территории.

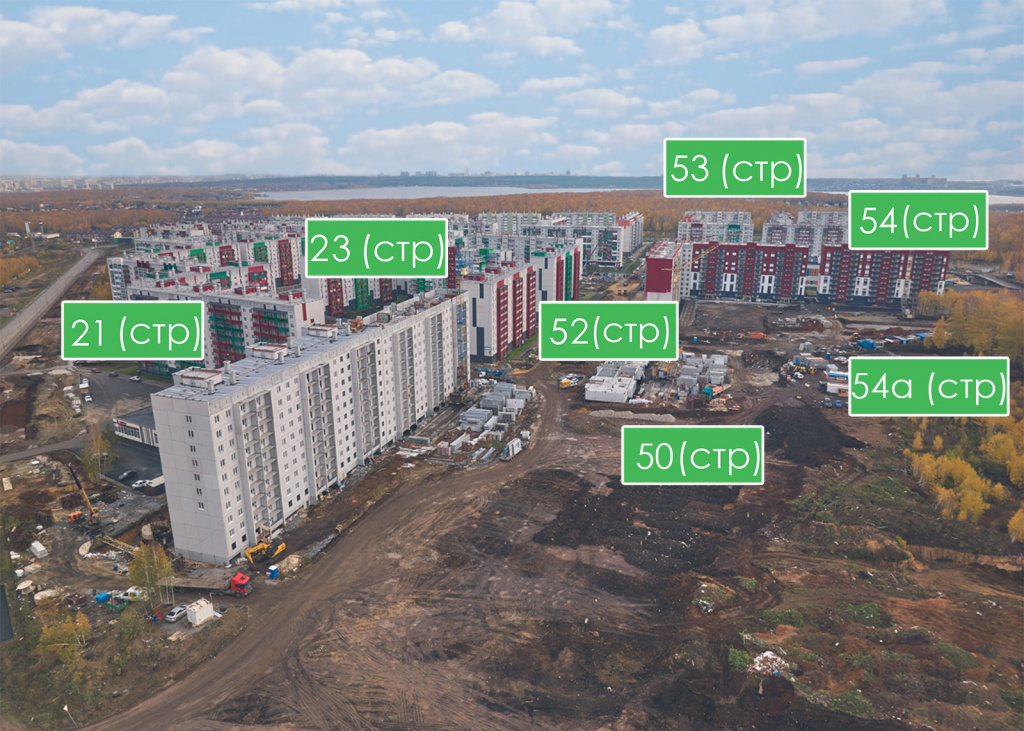

Дом 53 (стр)
Продолжаются отделочные работы;
Завершаются  электромонтажные и сантехнические работы;
Выполняются работы по слаботочным сетям;
Завершен монтаж лифтового оборудования;
Все квартиры в этом доме проданы.

Дом 54 (стр) – ул. Олимпийская 11
Завершаются  отделочные работы;
Выполняется клининг;
Все квартиры в этом доме проданы.

Дом 54а (стр)
Смонтирован башенный кран;
Ведутся работы по монтажу фундамента.
Выполняется подготовка к старту продаж квартир в этом доме.

Всю информацию о наличии и стоимости квартир в строящихся домах экорайона «Вишневая горка» вы можете получить в отделе продаж. Звоните нам: +7922156330.
